BOM欠料分析

來源:巨靈鳥軟件  作者:進銷存軟件  發布:2016/10/15  瀏覽次數:6907

打開路徑:【主菜單】->【計劃】-> 【報表】-> BOM欠料分析

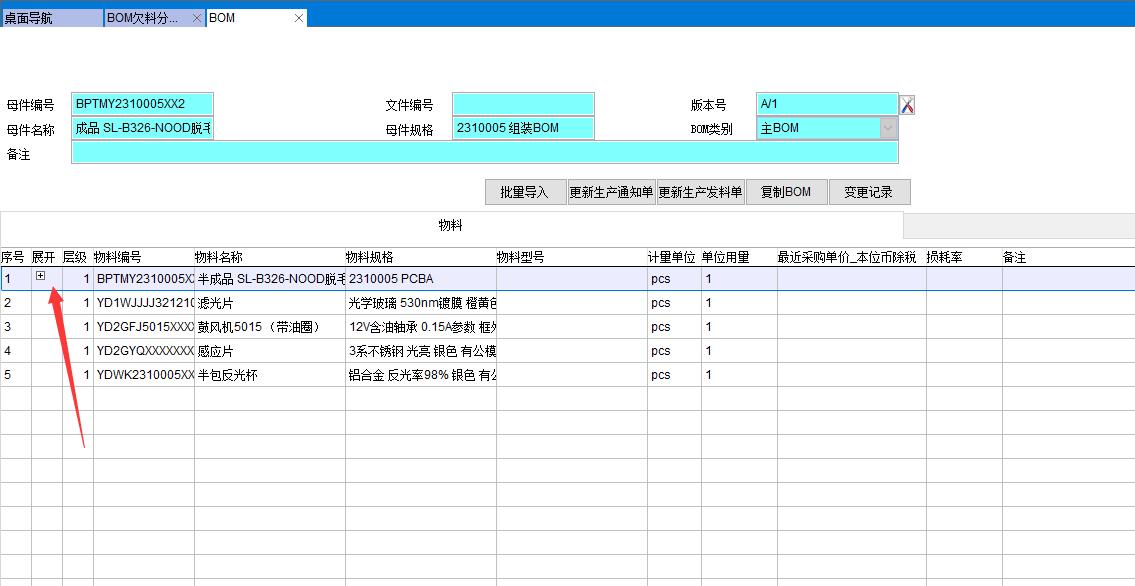

BOM欠料分析是對產品的BOM物料進行需求分析,因此使用的前提條件是必須有BOM。

BOM欠料分析與MRP計算都是對物料需求進行分析,與MRP計算不同的是BOM欠料分析功能簡單計算速度快,只對現有庫存進行欠料分析。

與MRP計算的第二個區別是BOM欠料分析不能鎖定用量,比如某物料庫存總量100,MRP計算通過發料單鎖定用量,比如某發料單需求40個,那么庫存可用量就是60個,第二個發料單需求20,第二個發料單跑MRP計算時按庫存可用量60進行計算,計算完成庫存可用量60-20=40,即兩個未領料的發料單總共鎖定庫存物料60。但是BOM欠料分析按庫存總量100進行計算,這100個用量可以重復進行計算。因此,BOM欠料分析與MRP計算的使用場景是不同的,BOM欠料分析只考慮當下庫存量能否滿足該產品物料需求。

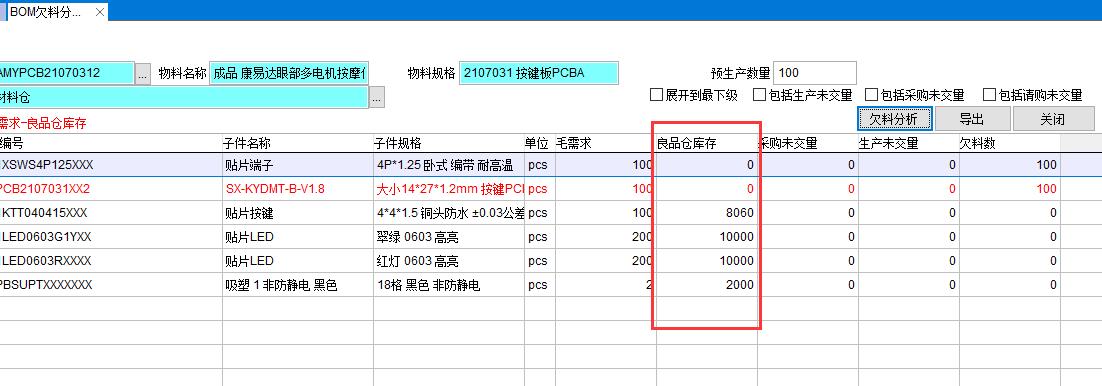

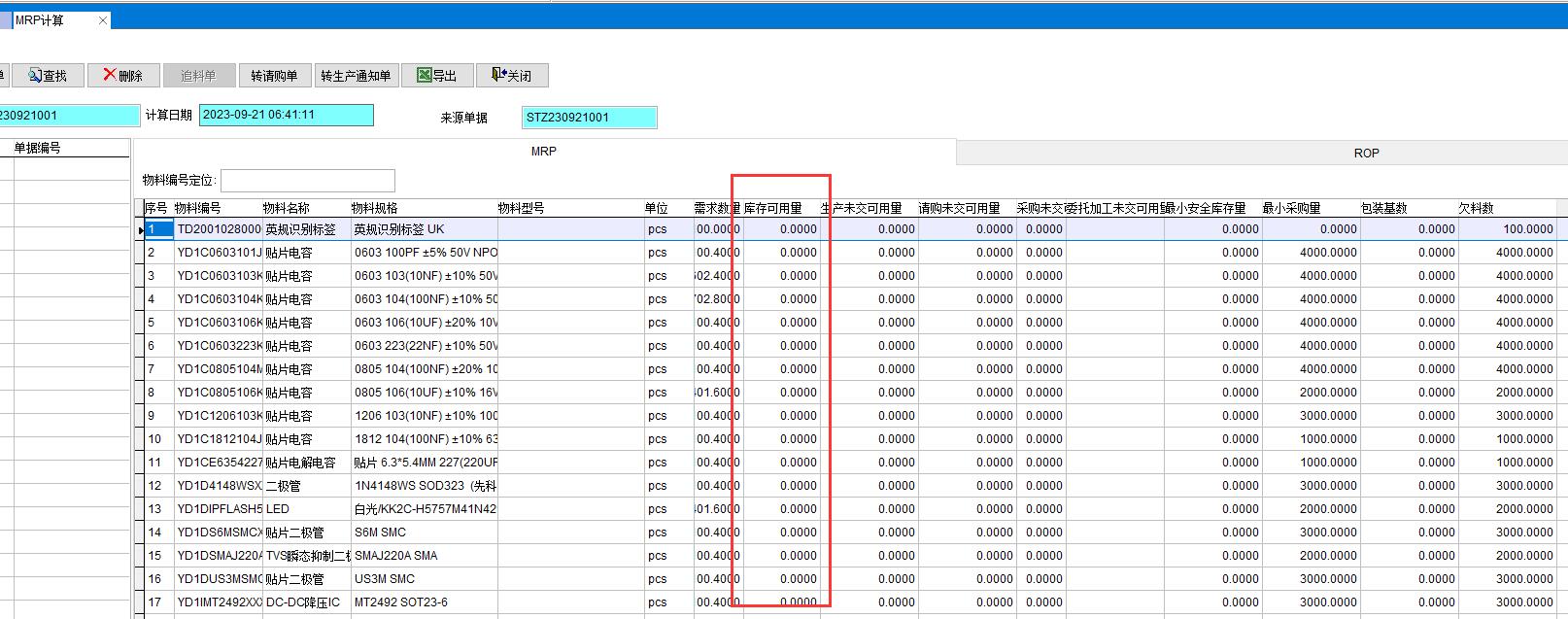

第三個不同是MRP計算考慮庫存可用量,BOM欠料分析考慮良品庫存量

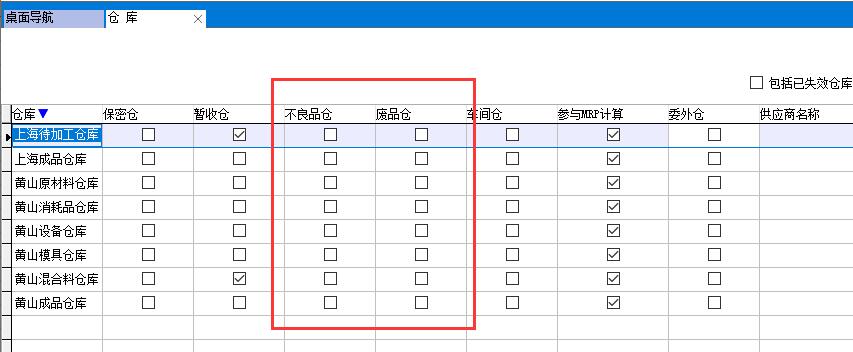

良品庫存量不包含不良品倉、廢品倉,在基本資料-倉庫中定義不良品倉、廢品倉

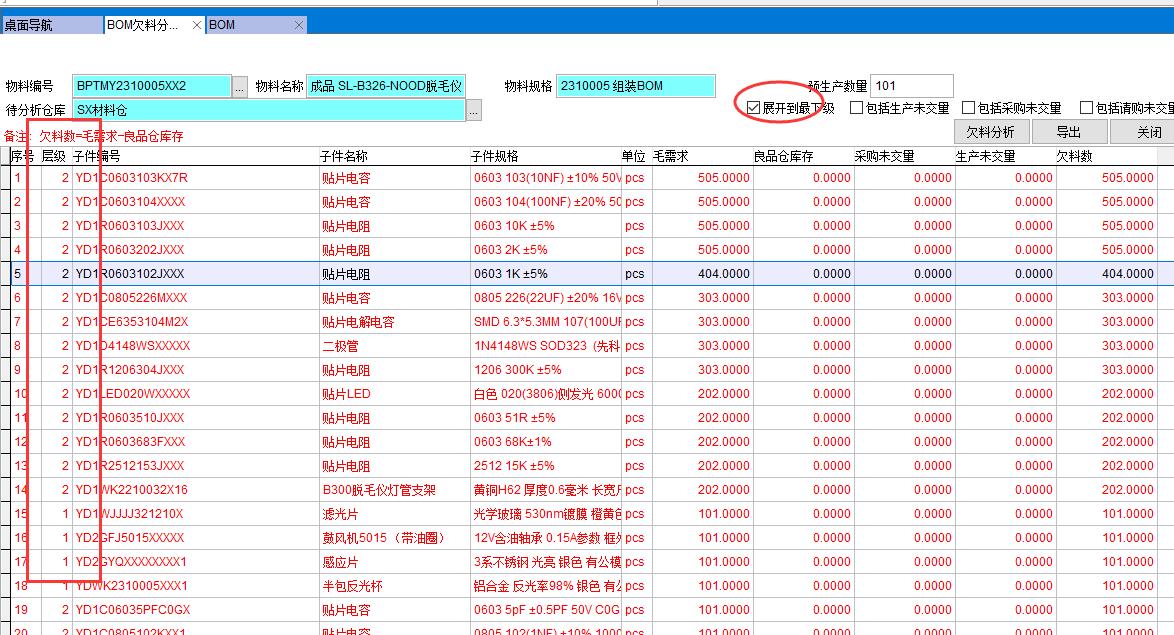

欠料數

紅色字體為欠料的物料,黑色字體不欠料。

待分析倉庫

可以多選參與分析的倉庫

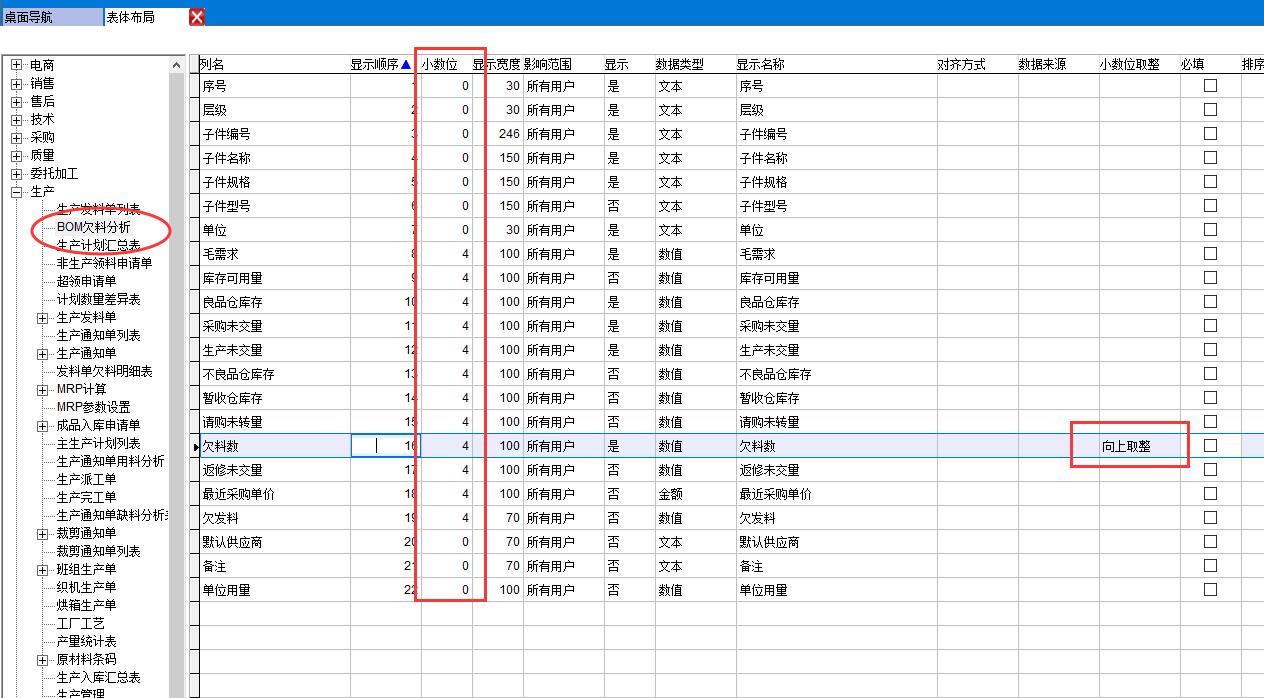

小數位

表體布局中設置小數位

欠料數設置為向上取整后

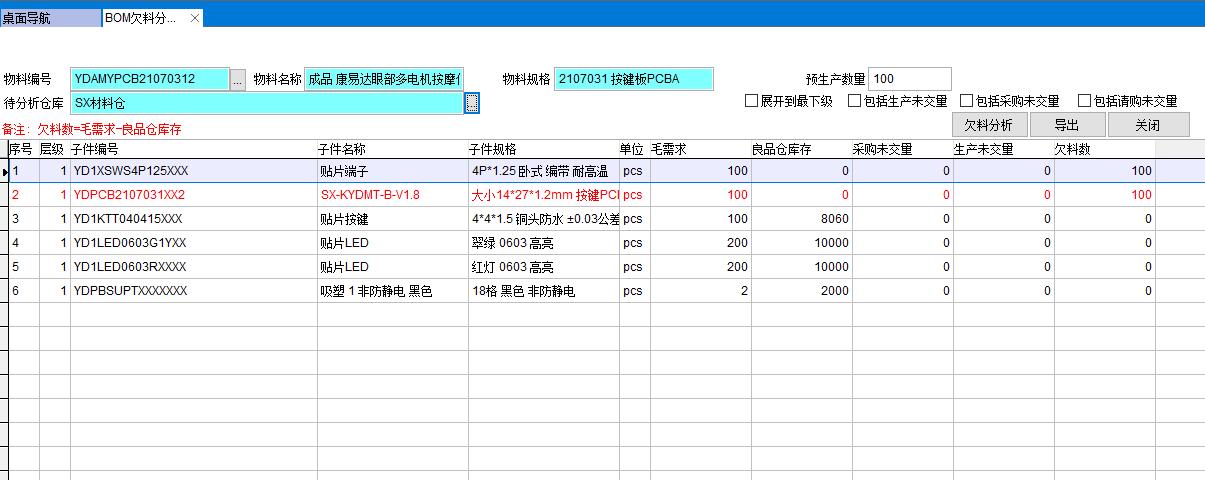

采購未交量

采購單未入庫數量,即采購在途量

默認不考慮采購未交量,勾選后參與計算

生產未交量

生產通知單未入庫數量,通常指半成品

默認不考慮生產未交量,勾選后參與計算

請購未交量

未轉采購單的請購單數量

默認不考慮請購未交量,勾選后參與計算

展開到最下級

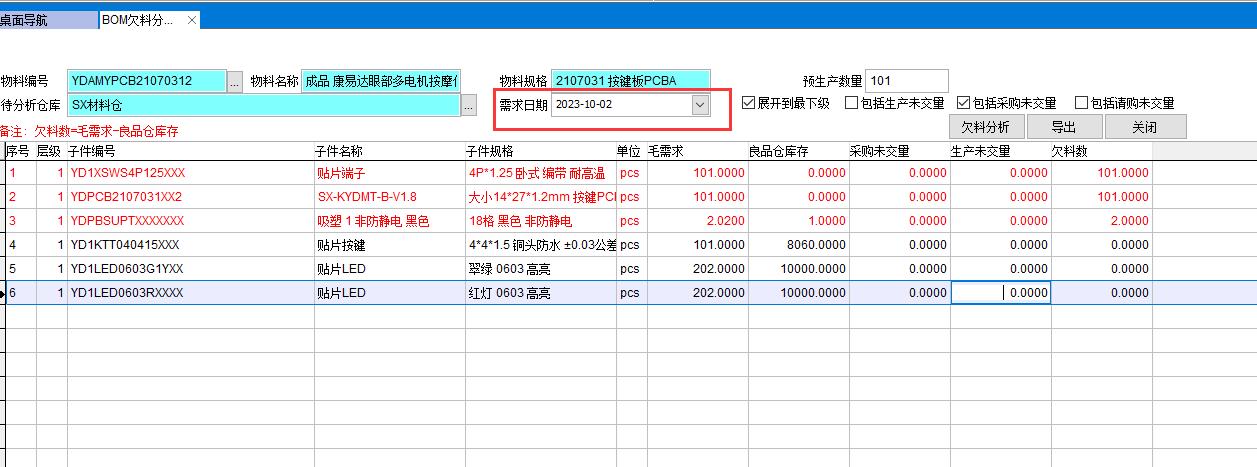

需求日期

默認需求日期是隱藏的,需要用表單布局顯示出來,沒有需求日期的所有單據參與計算

如果有需求日期,如下圖需求日期10月2號,如果勾選了包含采購未交量,那么如果有個采購單要求交期是10月10號的就不在計算范圍

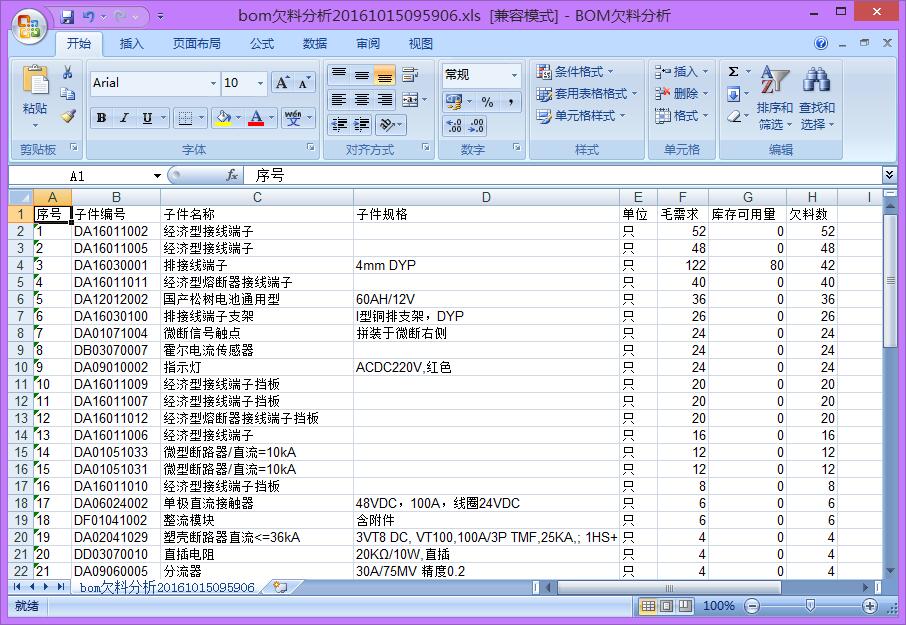

導出

可以將數據導出到excel,導出格式在導出布局中進行設置

BOM欠料分析的應用場景:

1、緊急插單

某訂單需要緊急生產,此時該訂單優先級別最高,所有物料庫存都參與計算,用BOM欠料分析看能否滿足物料需求

2、領料前缺料檢查

臨近要生產的工單(生產通知單)還未領料,在領料前看庫存料是否滿足領料需求

相關知識 表體布局  表單布局
